PoC(概念実証)は、新しい施策や技術の有効性を事前に検証する重要なステップですが、目的やゴールが曖昧なまま進めてしまうと、評価ができず形だけで終わってしまいかねません。
本記事では、PoC設計を成功に導くための進め方をはじめ、実務で活用しやすい計画書の書き方、さらに成否を明確に判断するためのKPI設定のポイントを解説します。成果につながるPoCを実現するためにも、ぜひ参考にしてください。
- なぜビジネスにおいてPoC設計が不可欠なのか(重要性と背景)
- PoCを実施することで得られる具体的なメリット
- PoC設計の計画書に必ず盛り込むべき7つの必須項目
- 成否を明確に判断するためのKPI設定と成功基準の作り方
- 「PoC疲れ」を防ぎ、実効性を高める推進プロセスのポイント
なぜ今、ビジネスに「PoC設計」が不可欠なのか
市場環境の変化が激しく、不確実性の高い時代においては、新しい施策や技術を「いきなり本番導入する」のではなく、事前に小さく検証することが重要です。まずは、なぜ今ビジネスにおいてPoC設計が不可欠とされているのか、その背景と重要性を紹介します。
併せて読みたい:企業のDX・新規事業開発を成功に導くPoC、MVP開発とは?
DX推進や新規事業におけるPoCの重要性
DXを推進する企業にとって、変化し続ける市場のニーズに素早く対応することは不可欠ですが、新しいアイデアが実現可能かどうかは事前にはわかりません。PoCを実施することで、新たな施策の実現可能性や効果を素早く検証し、客観的な根拠をもとに意思決定が可能になります。
予測困難な市場においてリスクを最小化しながら前進する手段として、PoCはDX推進の成否を握る重要なファクターになりつつあります。
併せて読みたい:DXの事例15選|製造・金融・小売りほか業界別の成功要因と実践ポイントを解説
闇雲な検証が招く「PoC疲れ」の実態
正しく設計されないPoCは、「PoC疲れ」と呼ばれる問題を引き起こします。PoC疲れとは、検証の目的や成功基準が曖昧なままPoCを繰り返し、本番導入や投資判断に進めなくなる状態を指します。延々とPoCを繰り返した結果として、時間とコストが増大し、資金が枯渇していく状況はPoC貧乏とも呼ばれます。
その背景には、目的やゴールが曖昧なままで検証を始めてしまったり、PoCそのものが目的化してしまったりといった設計上の問題があります。
PoCを実施するメリット
ここでは、PoCの具体的なメリットとビジネスにもたらす価値を解説します。
開発コストの削減
PoCは製品の簡易版を用いて小規模に行うことが原則であり、大規模な開発を行う前に少ない予算で検証を行うことで、実現可能性のない開発に多額の費用を費やすリスクを最小限に抑えられます。早期に方向性の誤りに気づくことができれば、軌道修正にかかるコストも格段に低く抑えられます。
併せて読みたい:開発コストを削減するためのアイデア|効果的に開発費用を抑える手法を紹介
意思決定の迅速化
PoCの検証結果を数値として可視化すれば、客観的な根拠に基づいた意思決定が可能になります。社内の関係部門への説明や経営層への提案においても、具体的なデータは説得力ある材料となるためです。
検証を通じて得た知見は判断の精度を高めるだけでなく、プロジェクトを前進させるスピードそのものを上げる効果も期待できます。
技術的・運用的リスクの早期発見
本番環境に移行した後に深刻な問題が発覚することは、プロジェクトにとって大きな打撃となります。しかし、PoCではシステムの技術的な動作確認に加えて、業務プロセスとの適合性やユーザビリティ上の課題も早期に抽出可能です。そのため、実環境で検証すれば、失敗リスクの削減に期待できます。
プロジェクトの確実性向上
PoCによって積み上げられた客観的なエビデンスは、プロジェクト全体の信頼性を大きく高めます。新たなビジネスやソリューションの効果を具体的に示せるため、投資家からの関心を集めやすくなる点も大きなメリットです。
さらに、客観的な数値に基づいて実現可能性を示すことで企業への信頼も強化され、最終的には投資判断に直結する評価へとつながります。
>> 【資料&動画】新規事業開発の成功を左右する!MVP作りのポイントとは(無料)

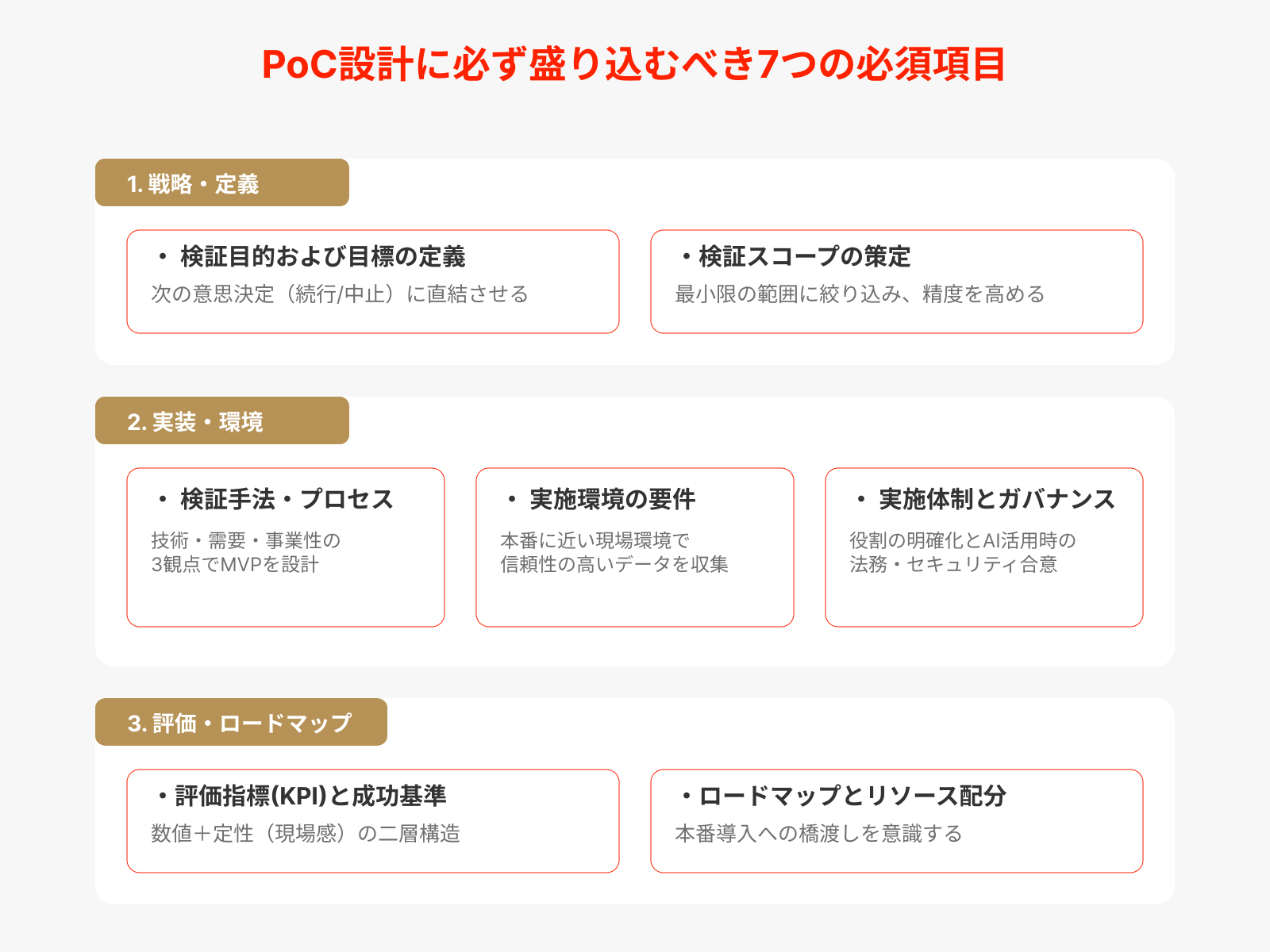

PoC設計に必ず盛り込むべき7つの必須項目

PoC(概念実証)を成功に導くためには、場当たり的な検証ではなく、あらかじめ押さえるべき要素を体系的に設計しなければなりません。目的や検証範囲が曖昧なままでは、結果を正しく評価できず、次の意思決定にも生かせません。
ここからは、PoC設計において必ず盛り込むべき7つの必須項目を整理し、それぞれの役割や具体的な考え方を解説します。
1. 検証目的および目標の定義
「なぜPoCを実施するのか」「PoCによってどのようなデータを得たいのか」といった具体化が求められます。目的が曖昧なままでは検証結果が何の判断材料にもならず、PoCを実施することが目的となってしまうリスクがあります。
そのため、「本開発を進めるか否か」という次の意思決定に直結する形で、ゴールを明確に言語化しておかなければなりません。
計画書への記載例:
「本PoCの目的は、生成AIを活用した問い合わせ一次対応の自動化が、業務効率化に寄与するかを検証することです。目標は、対象業務における担当者の対応工数を20%以上削減できる見込みを確認し、本開発への移行可否を判断することとします。」
2. 検証スコープの策定
一度にすべての項目を検証しようとすると、時間やコストがかかりすぎたり、本当に必要なデータを見失ったりする可能性があります。スコープを決める際は、『本番導入の判断に必要な不確実性だけを先に潰す』という考え方が有効です。たとえば、UI全体ではなく主要導線のみ、全社展開ではなく1部門のみ、全機能ではなく中核機能のみを対象にすると、短期間でも判断に足る検証結果を得やすくなります。設定した目的・ゴールを達成するために必要な最小限の範囲に絞り込み、まず何を優先的に検証するかを明確にすることが、PoCの効率化と精度向上につながります。
計画書への記載例:
「検証対象は、営業部門におけるFAQ対応業務のうち、問い合わせ件数が多い上位20項目に限定します。全社展開や基幹システムとの本格連携は本PoCの対象外とし、まずは限定領域で技術的実現性と業務適合性を検証します。」
3. 検証手法・プロセスの選定
PoCで検証すべき内容は、「技術的に実現できるか」「ユーザーに需要があるか」「事業として成り立つか」の3つに大きく分けられます。これらの観点ごとに、目的に合った検証方法を具体的に設計することが重要です。特に新しい商品やサービスを開発する場合は、必要最低限の機能に絞った試作品(MVP)をどのように作るかという視点も含めて、検証内容を整理しておきましょう。
計画書への記載例:
「検証は、想定ユースケースに基づくシナリオテストと、実際の利用部門による試験運用を組み合わせて実施します。技術面では回答精度と応答時間を測定し、運用面では現場担当者へのヒアリングを通じて実務上の課題を整理します。」
4. 実施環境の要件定義
PoCの実施環境はできる限り本番の環境に近づけることが大切であり、本番の環境とかけ離れた環境でPoCを実施しても、信頼性の高いデータは得られません。実際に活用が見込まれる部門や現場のユーザーを対象に試験導入するなど、現場の実態に即した環境選定が求められます。
計画書への記載例:
「PoC環境は、実運用を想定した業務データの一部を匿名化したうえで利用し、対象部門の実務フローに近い条件で検証を行います。なお、本番環境への接続は行わず、限定された検証環境内で安全性と再現性を担保します。」
併せて読みたい:アジャイル開発における要件定義の必要性とは?流れや手順などを解説
5. 評価指標(KPI)と成功基準の策定
PoCが終わった後に「これは進めるべきか」という議論が始まるようでは遅く、着手前に「続行・中止・再設計」の判断ができる評価基準を定義しておく必要があります。そのため、数値目標だけでなく、現場での使いやすさや運用への定着度といった定性指標も含めた「二層構造の設計」が、実効性の高い判断を可能にします。
計画書への記載例:
「成功基準は、①回答精度80%以上、②平均応答時間3秒以内、③対象業務の作業時間10%以上削減、④試験利用者の70%以上が継続利用に前向きと回答すること、とします。上記のうち主要KPIを満たした場合、本開発または追加検証の判断材料とします。」
6. 実施体制とガバナンス構築
PoC実施に必要な体制・役割の明確化も大切であり、コストを無駄にしないためにも最適なメンバー・チームでPoCを実施しなければなりません。また、情報管理の観点からコミュニケーションツールの選定や閲覧権限の設定なども事前に取り決めておく必要があります。
特に、生成AIを活用したPoCでは、セキュリティ・法務・データ権限といったガバナンス面の合意をPoC開始前に取り付けることが本番化の条件です。
計画書への記載例:
「プロジェクトオーナーは新規事業開発部長、進行管理はPdM、技術検証は開発チーム、業務評価は対象部門責任者が担当します。あわせて、利用データの管理ルール、閲覧権限、レビュー体制を事前に定め、セキュリティ・法務観点の確認をPoC開始前に完了させます。」
7. ロードマップとリソース配分の設定
準備プロセスと検証から評価までの実証プロセスについて、できる限り数値を用いて具体的にスケジュールを決めましょう。数値で示すことで計画に遅れが生じているといったPoCの進捗状況を判断しやすくなり、円滑なPoCの実施につながるためです。
また、PoCで確認した内容がMVPや本番導入へどう接続されるかという後工程との橋渡しを意識してリソースを配分すれば、PoC止まりも防止できるでしょう。
計画書への記載例:
「PoC期間は全8週間とし、1〜2週目で要件整理、3〜5週目で試作と検証、6〜7週目で評価、8週目で報告と次フェーズ判断を行います。必要リソースはPdM1名、エンジニア2名、デザイナー1名、業務部門担当者2名を想定し、各工程の稼働上限もあらかじめ設定します。」
併せて読みたい:アプリ開発におけるロードマップとは?目的や作成手順をわかりやすく解説
>> 外注準備に使える「発注者向け プロジェクト計画書ガイド」はこちら

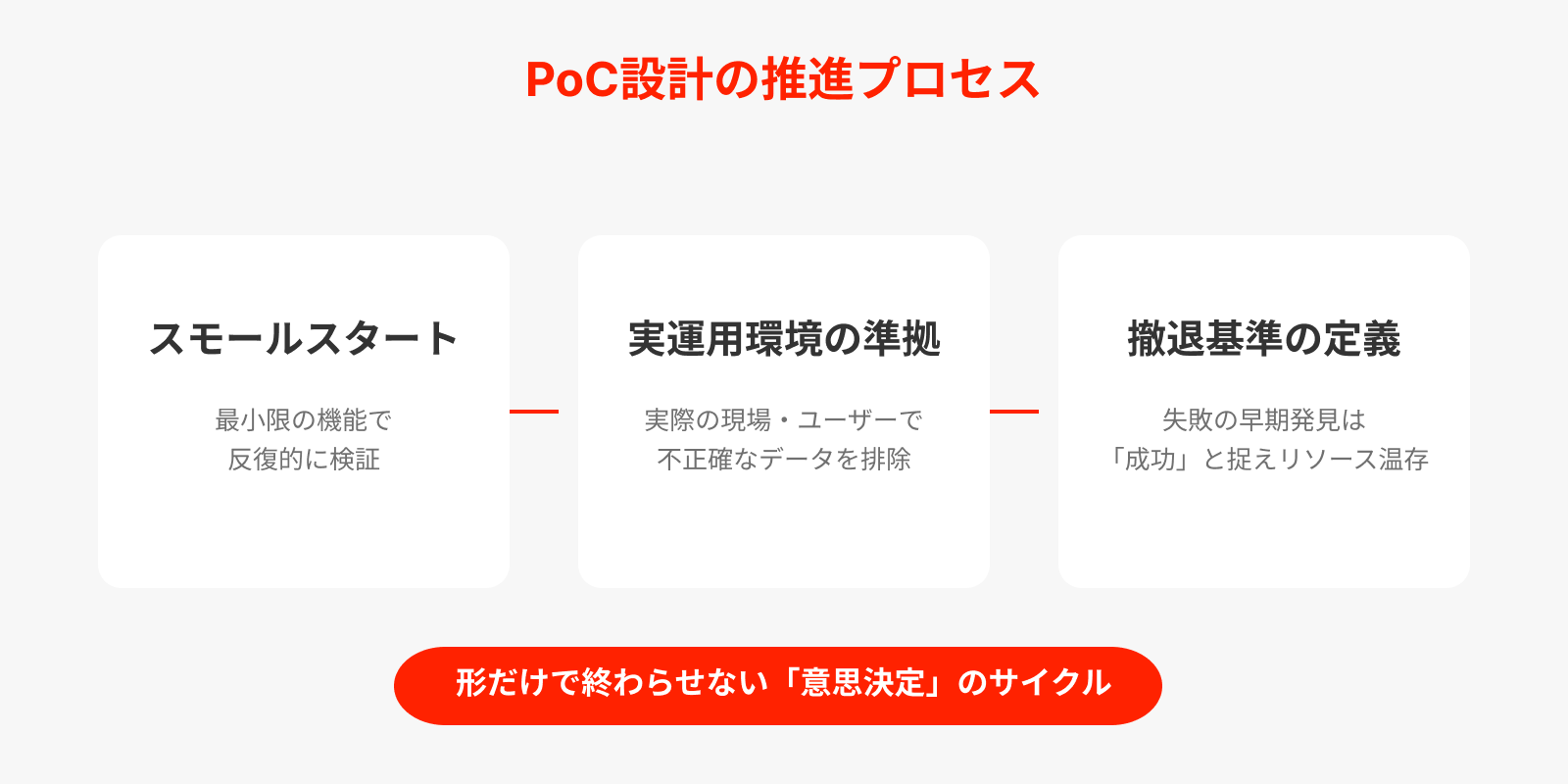

実効性を担保するPoC設計の推進プロセス

PoC(概念実証)を形だけで終わらせず、実際の成果につなげるためには、設計だけでなく推進プロセスの整備が欠かせません。最後に、現場で機能するPoC設計を進める具体的なプロセスと押さえるべきポイントを解説します。
スモールスタートする
PoCでは、小さな検証を素早く何度も繰り返すことが基本です。最初から大規模に進めてしまうと、環境構築だけで時間やコストがかかり、リスクの管理も難しくなります。まずは最小限の範囲で試し、そこで得た結果をもとに次の検証へとつなげていくことが大切です。このような反復的な進め方が、最終的な精度や成功確率を高めます。
実運用環境に準拠する
PoCで得られるデータの質は、環境の再現性に直結します。実際に運用する現場と異なる条件でPoCを実践しても、正確なデータを得られず実現可能性を確かめられません。不正確なデータばかり収集している状態だと、PoCを繰り返す結果になり、PoC疲れを招いてしまいます。
実際に活用が見込まれる部門・ユーザー・データを検証すれば、本格移行に向けた具体的な課題を明確にできます。
撤退基準を事前に定義する
PoC疲れを避けるためには、「ここまで達しなければ撤退する」という条件を着手前に設定しておきましょう。たとえネガティブな結果が出たとしても、「プロジェクトを続けるべきではない」と判明した時点でPoCは成功したと捉えられます。
また、撤退条件を明文化することは、限られたリソースを次の挑戦へ向けて温存するための合理的な判断です。組織としての健全な学習サイクルを支える基盤となるため、あらかじめ明確な基準を設け、冷静に意思決定できる体制を整えておきましょう。
併せて読みたい:なぜ新規事業は失敗するのか?事例・回避すべき落とし穴で学ぶ成功戦略
まとめ
PoC設計の品質は、そのままプロジェクト全体の成否を左右します。「検証して終わり」ではなく、PoCを最小限の機能に絞った試作品や本番導入へと着実につなげていくためには、設計段階から後工程を見据えた緻密な計画と、柔軟に対応できる開発体制の両方が求められます。
PoCから本番開発まで一気通貫で支援するパートナー選びに悩まれている人は、ぜひ私たち株式会社Sun Asteriskのラボ型開発サービス資料をご一読ください。
よくある質問
Q PoC(概念実証)をビジネスで実施するメリットは何ですか?
Q PoCの設計を始める際、まずは何から決めるべきですか?
Q PoCを実施する上で陥りやすい失敗や注意点はありますか?
Q 効果的なPoCはどのようなプロセスで進めるのが一般的ですか?
Q PoCを実施するには、どれくらいの費用や期間がかかりますか?
Q 自社に専門知識がない場合、PoCの設計から開発までを外部に支援してもらうことは可能ですか?
【作成ガイド】「どのように市場ニーズを見極め、アイデアを形にし、事業として成立させるのか?」というプロセスを具体的にご紹介します。
【無料公開中】MVPを成功させるための具体的なポイントを分かりやすく資料と動画で解説いたしました。
